計畫概況
●臺南市政府於民國95年辦理「南科特定區周邊道路系統規劃案」,其中「臺南都會區北外環道路工程」(簡稱北外環工程),係為其所研議的一項重要建設計畫。

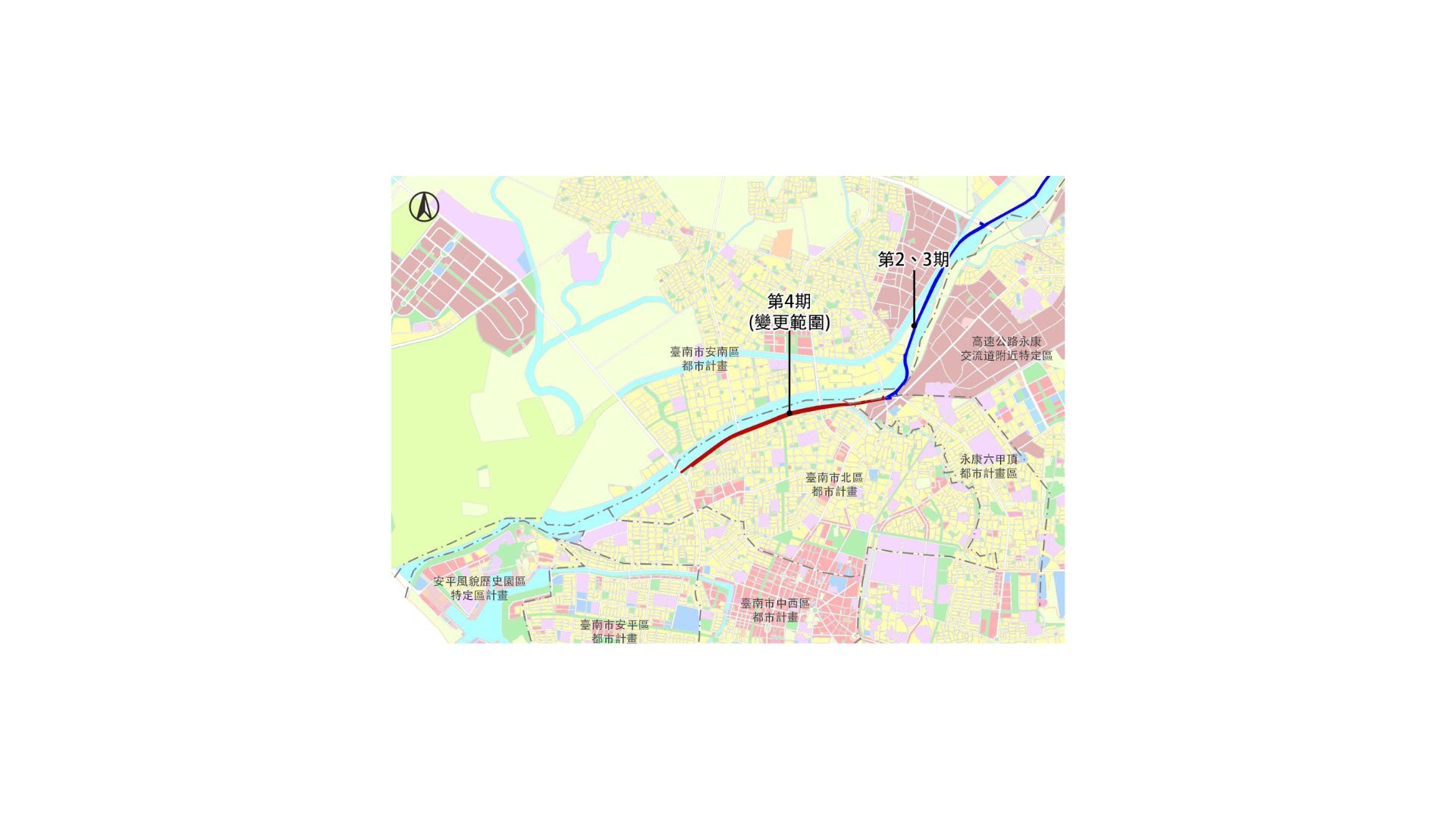

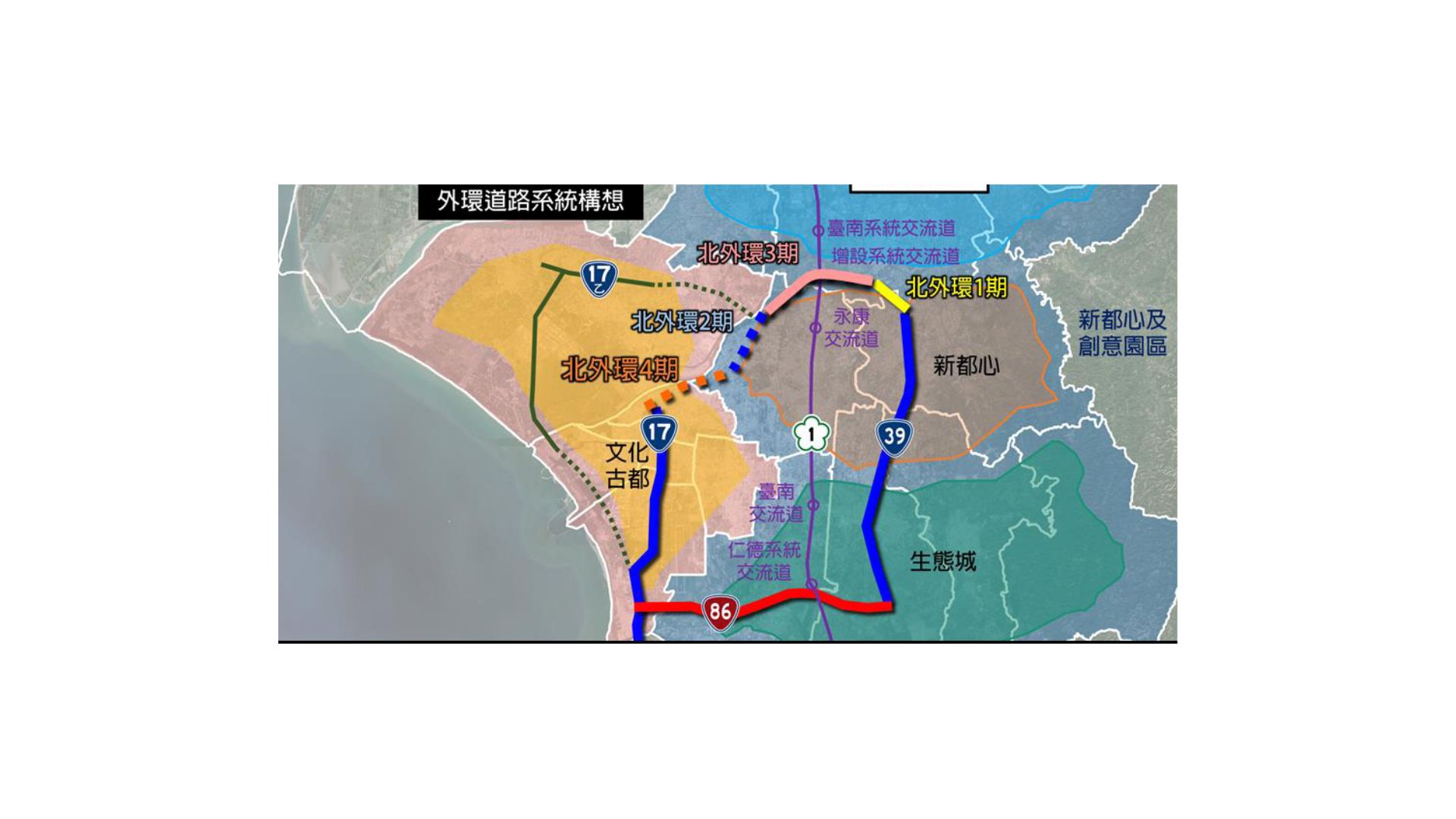

●臺南都會區北外環道路,自新市臺39 線至臺17線,全長約13.5公里,分4期執行;第1期工程(高鐵橋下道路至南科聯絡道-新市區)路線長約1.8公里,已於104年完工通車;第2期工程(由2-7道路往西至溪頂寮大橋),長度約3.1公里,預計114年完工;第3期(東側銜接第1 期末端(南科聯絡道路)往西至第2 期(2-7-60M 臺江大道)路口止,長度約4.8公里,已於111年5月底完工;而第四期工程(溪頂寮大橋往西延伸至大港觀海橋段,路線長度約3.77公里,預計116年12月完工。

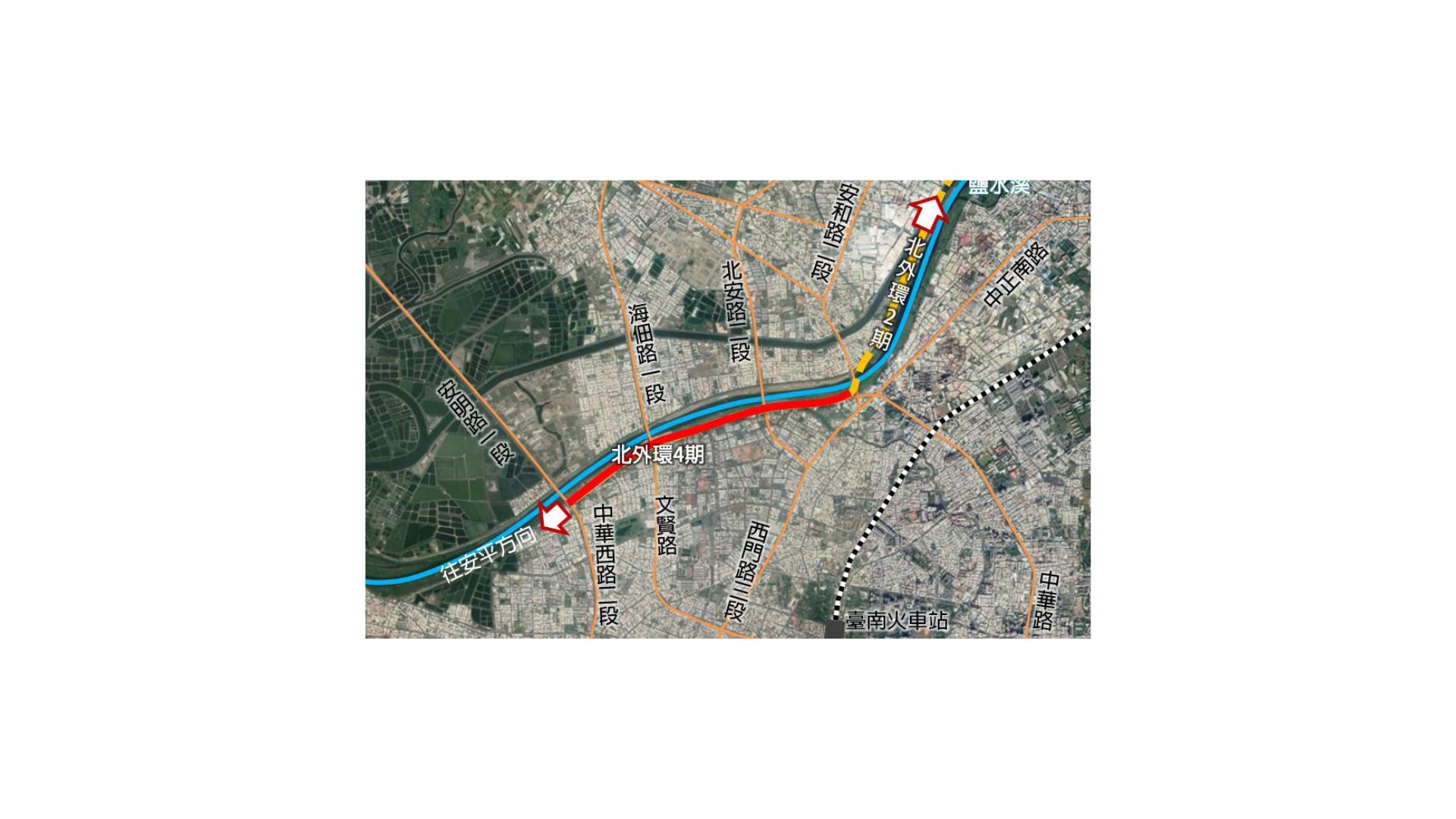

●北外環道路第四期工程,路線行經臺南市北區細部計畫近期尚無辦理都市計畫通盤檢討規劃程序,且該道路新建工程具有急迫性及必要性,為利工程建設執行有迅行變更都市計畫之必要,爰配合工程用地範圍辦理本次都市計畫變更作業。

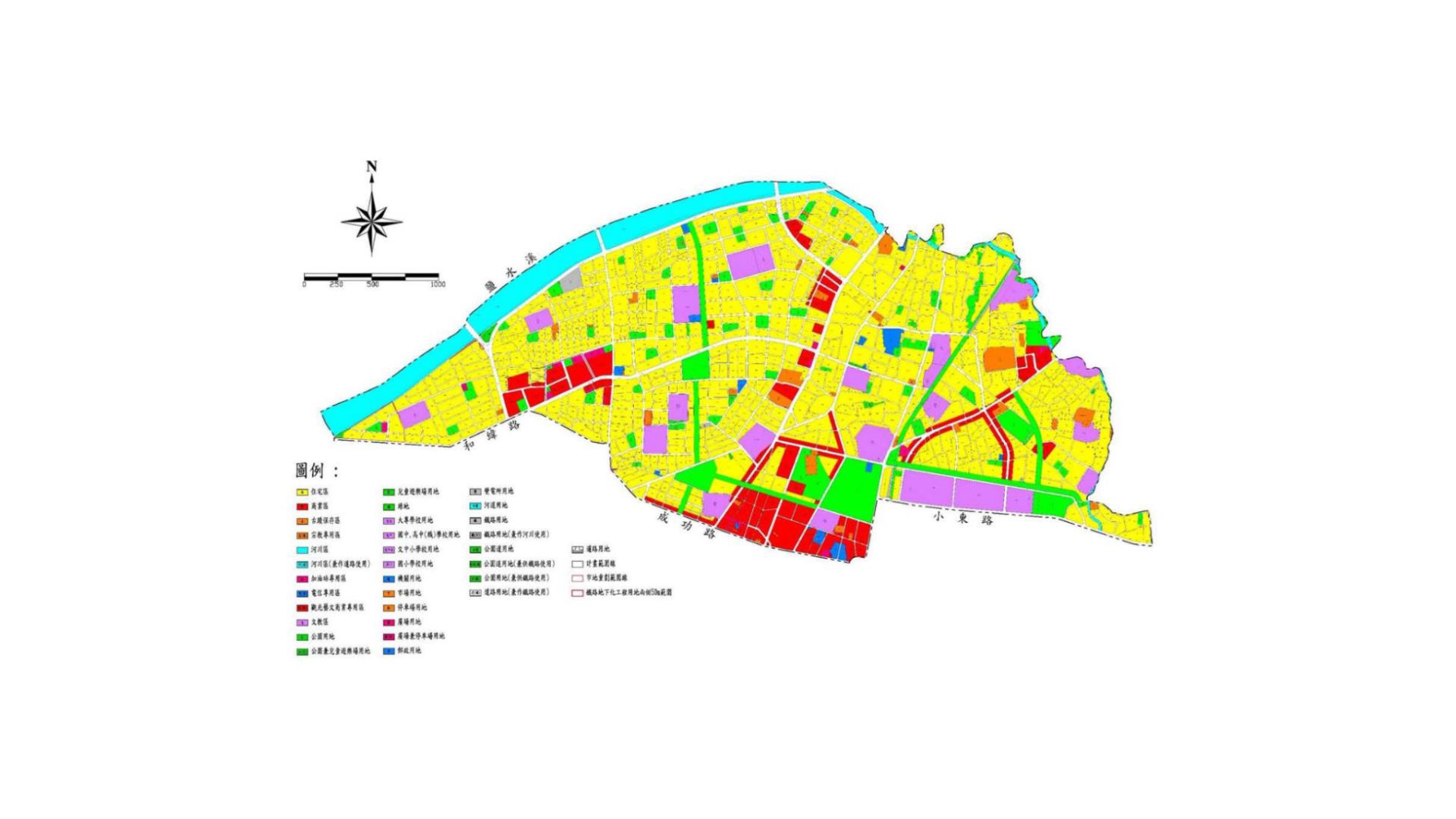

●本計畫配合北外環第四期工程用地範圍辦理,變更位置主要位於鹽水溪以南、中華北路以北,涉及都市計畫變更面積約14.60公頃。

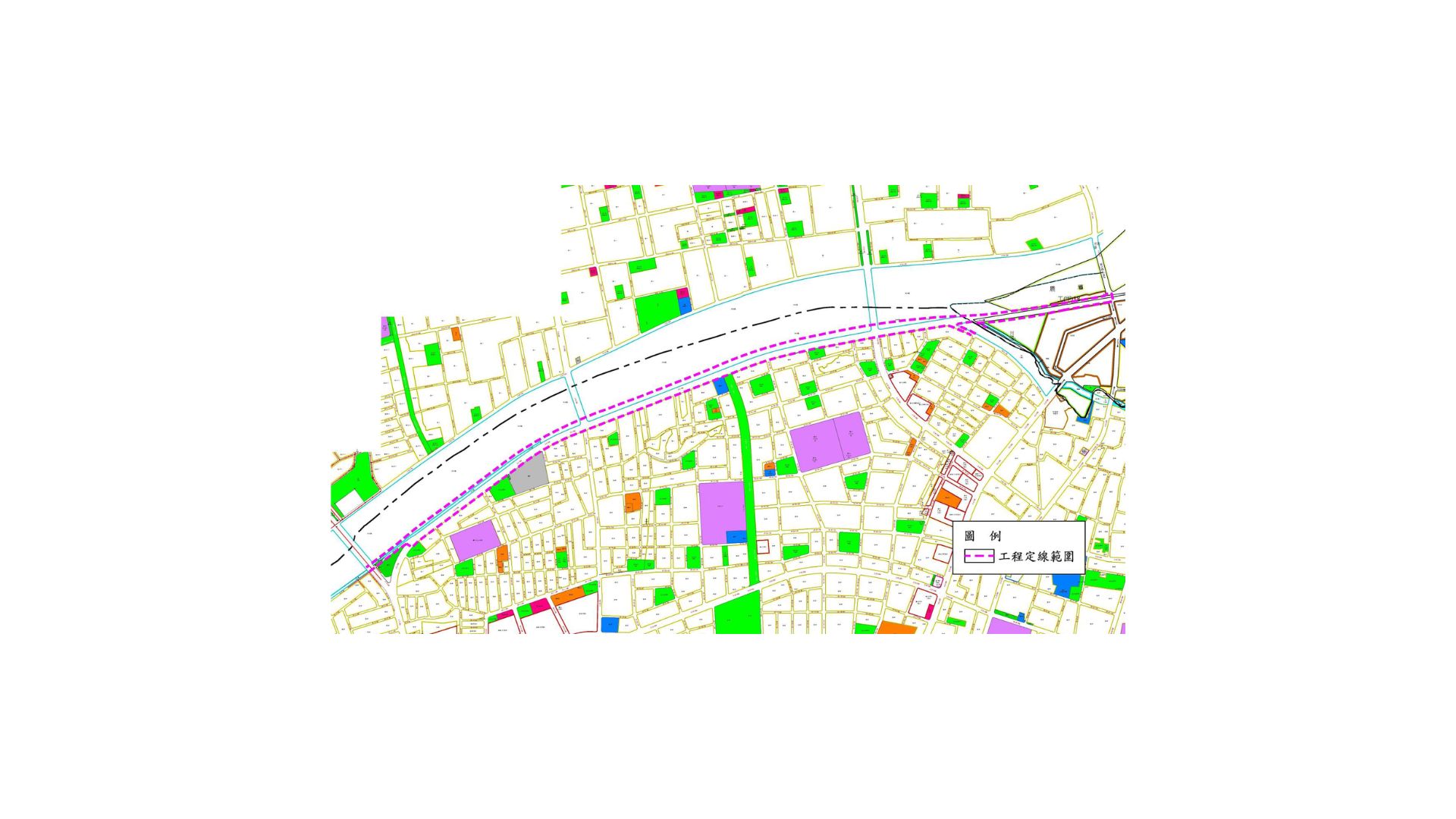

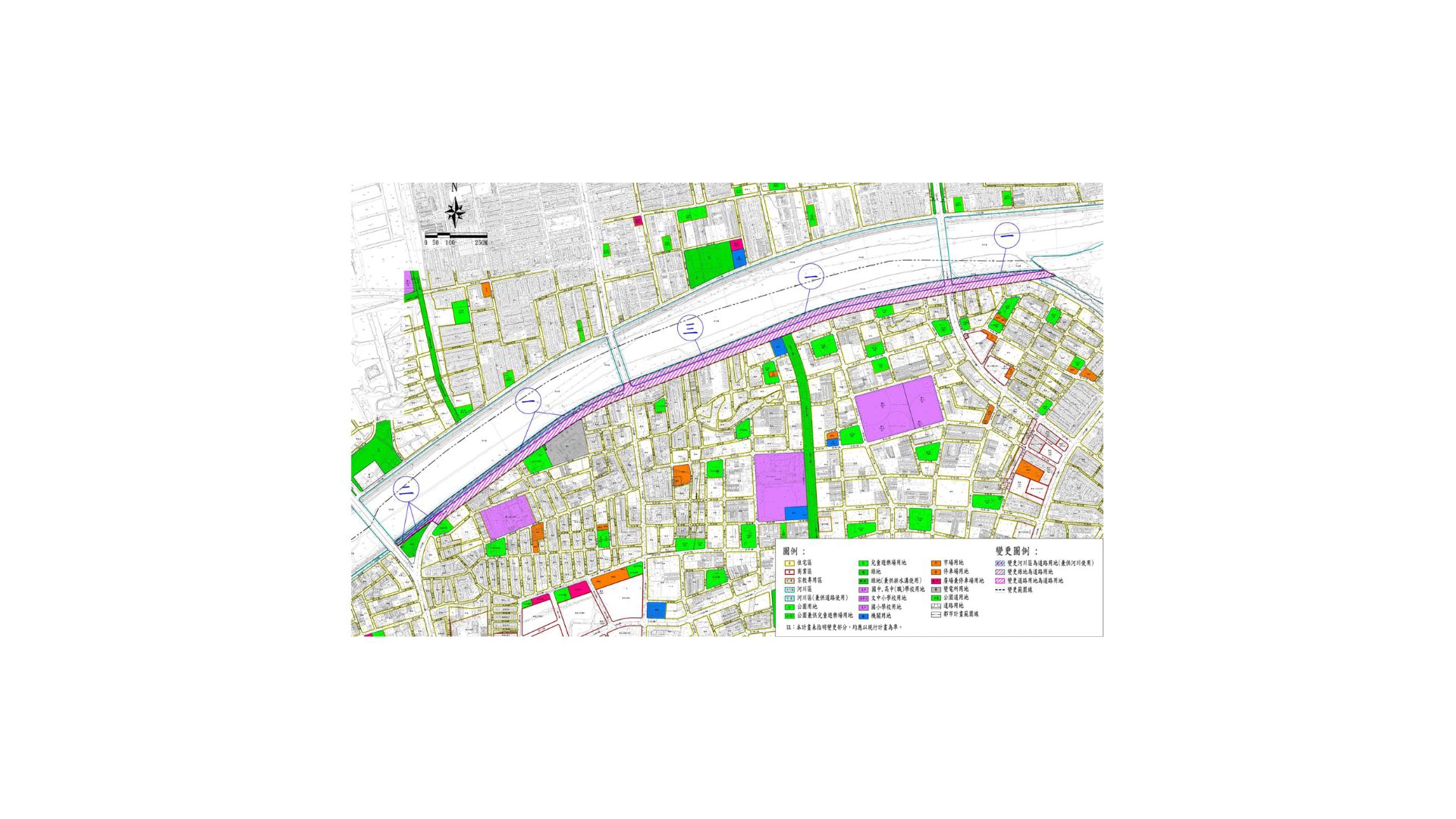

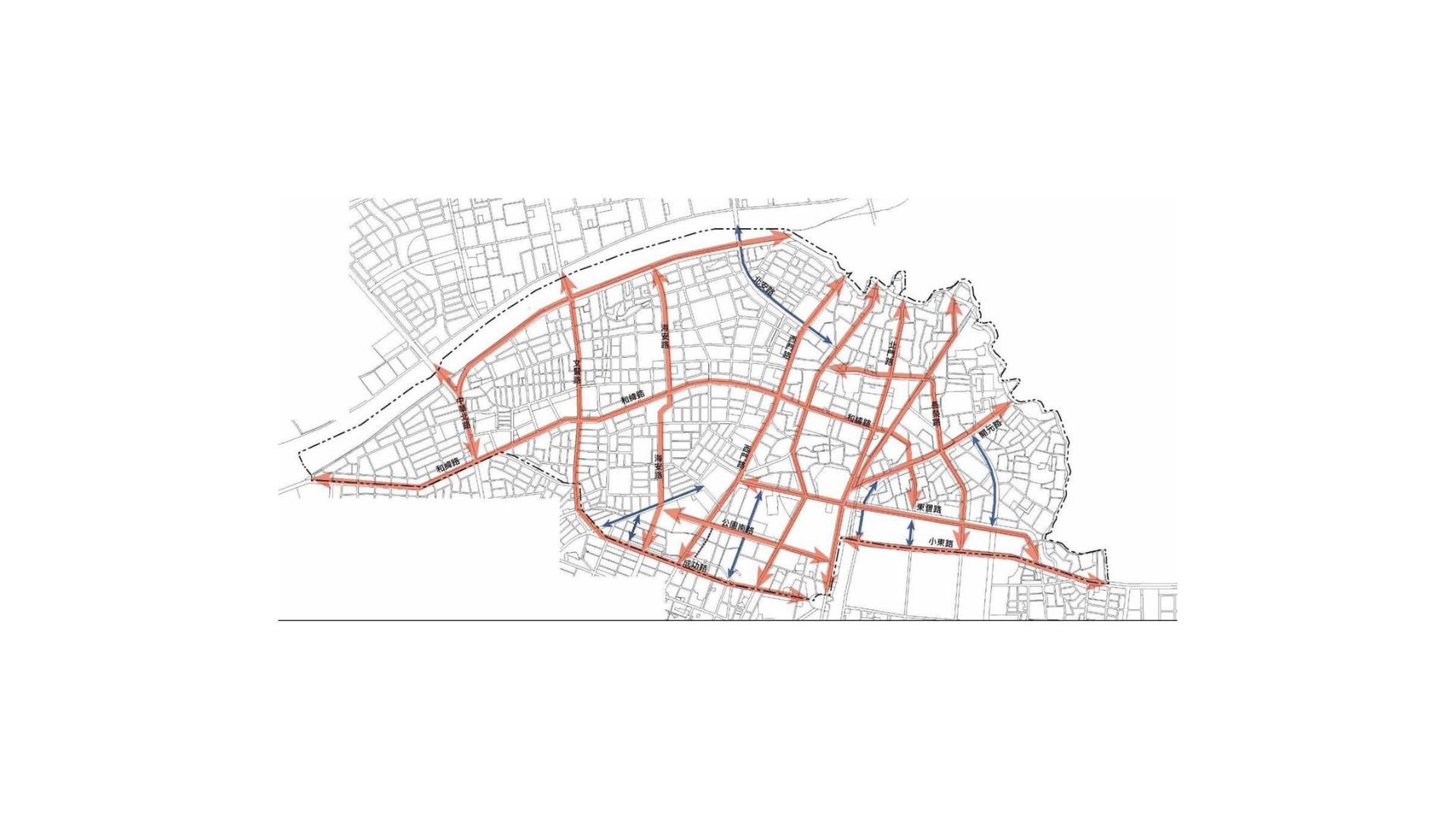

●外環第四期工程需地橫跨臺南市北區及永康區,自臺17線以東至臺19 線中央路附近與第2 期工程銜接處,路段定位為快速道路,主線高架寬度19.8公尺,分離路段單向寬度10公尺,高架路段長度約3,692公尺,路線總長度為3,707公尺,設置中華北路、海安路及中華路三處匝道,工程用地總面積約19.25公頃,其中位於本計畫範圍之工程用地面積約14.60公頃。

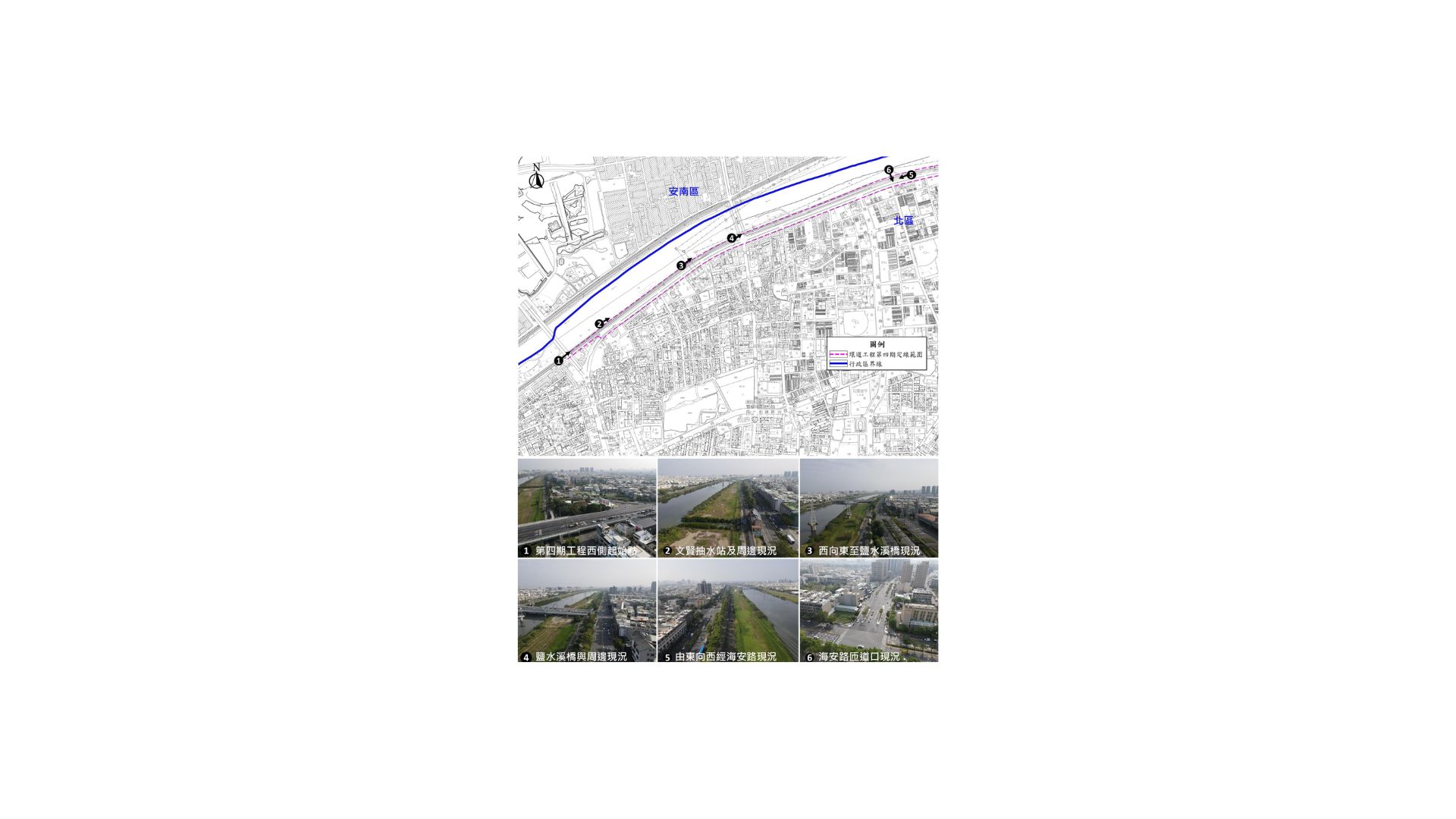

●臺南市北外環快速道路工程,全長約13.5公里,總工程經費高達199.92 億元,本案為「臺南都會區北外環道路新建工程」第四期工程,預定116年完工通車,全部完成後將與橫向之國道8號、臺84線、臺86線,及縱向之國道1 號、臺61線及國道3號,形成四橫三縱的全市重要交通路網,此建設將促進臺南地區未來交通發展,並滿足經濟的需求。
