整體計畫概觀
●因應美中貿易大戰,台商回台及在地廠商投資,經濟部積極邀集國家發展委員會、內政部營建署與各直轄市政府等有關機關共同研商,以及行政院「企業投資障礙五缺之二【土地】」會議,為有效改善及解決產業缺地問題。
●中南部地區計畫主動開發,規劃與台糖公司合作開發產業園區,綜合「歡迎臺商回臺投資行動方案」、「根留臺灣企業加速投資行動方案」及「中小企業加速投資行動方案」,合稱「投資臺灣三大方案」,以滿足產業用地需求及符合產業期待,同時促進改善投資環境,緩解未登工廠分散於農地之壓力,經濟部前於108年底提出台糖土地設置產業園區方案。
●第一階段擇定100公頃以下土地,優先開發5處台糖農場,研提「配合台商回台土地需求,中南部產業園區開發方案」,業奉行政院109年函核定,修正後亦經行政院110函同意,第一階段優先開發之5園區於109年啟動園區報編程序(包括可行性規劃報告、區域計畫變更及環境影響評估),並預計於111 年6月陸續完成報編後啟動開發工程,111年12月起陸續提供廠商同步承租設廠,113 年後視產業發展需求啟動第一階段中期開發之其他園區規劃作業。

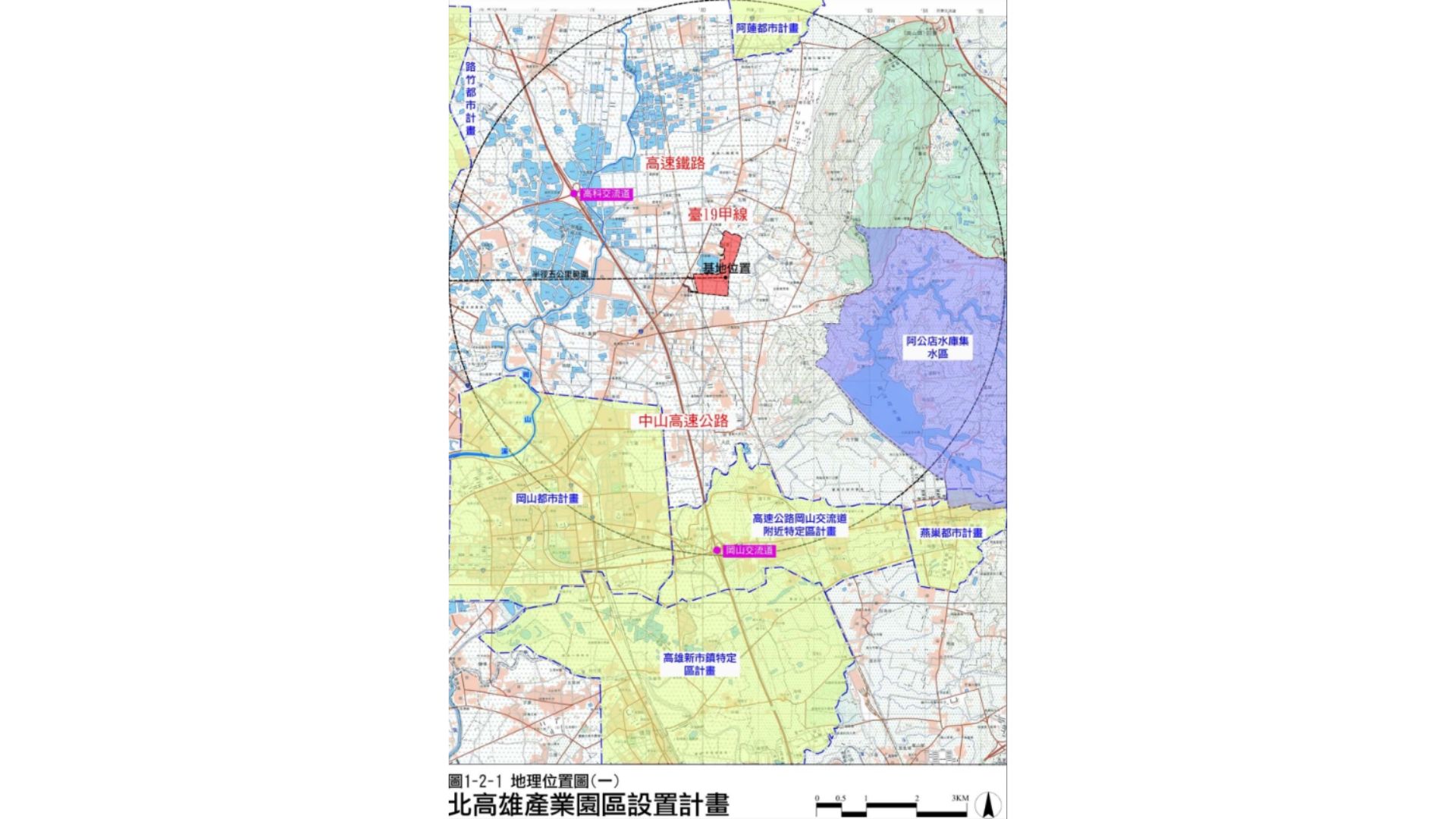

●本計畫位於高雄市岡山區北側,臨近與阿蓮區交界處,屬台糖岡山區九鬮農場範圍,基地西側以二條連絡道路連接省道臺19甲線,為本園區主要聯絡道路,由臺19甲線往北可至阿蓮市區,往南可至岡山市區,均在5公里直線範圍內。
●基地距國道1號直線距離約在800m左右,高速鐵路則穿越基地西側,距國道1號高科交流道、岡山交流道與臺南高鐵站均在15分鐘車行距離內,交通相當便利。

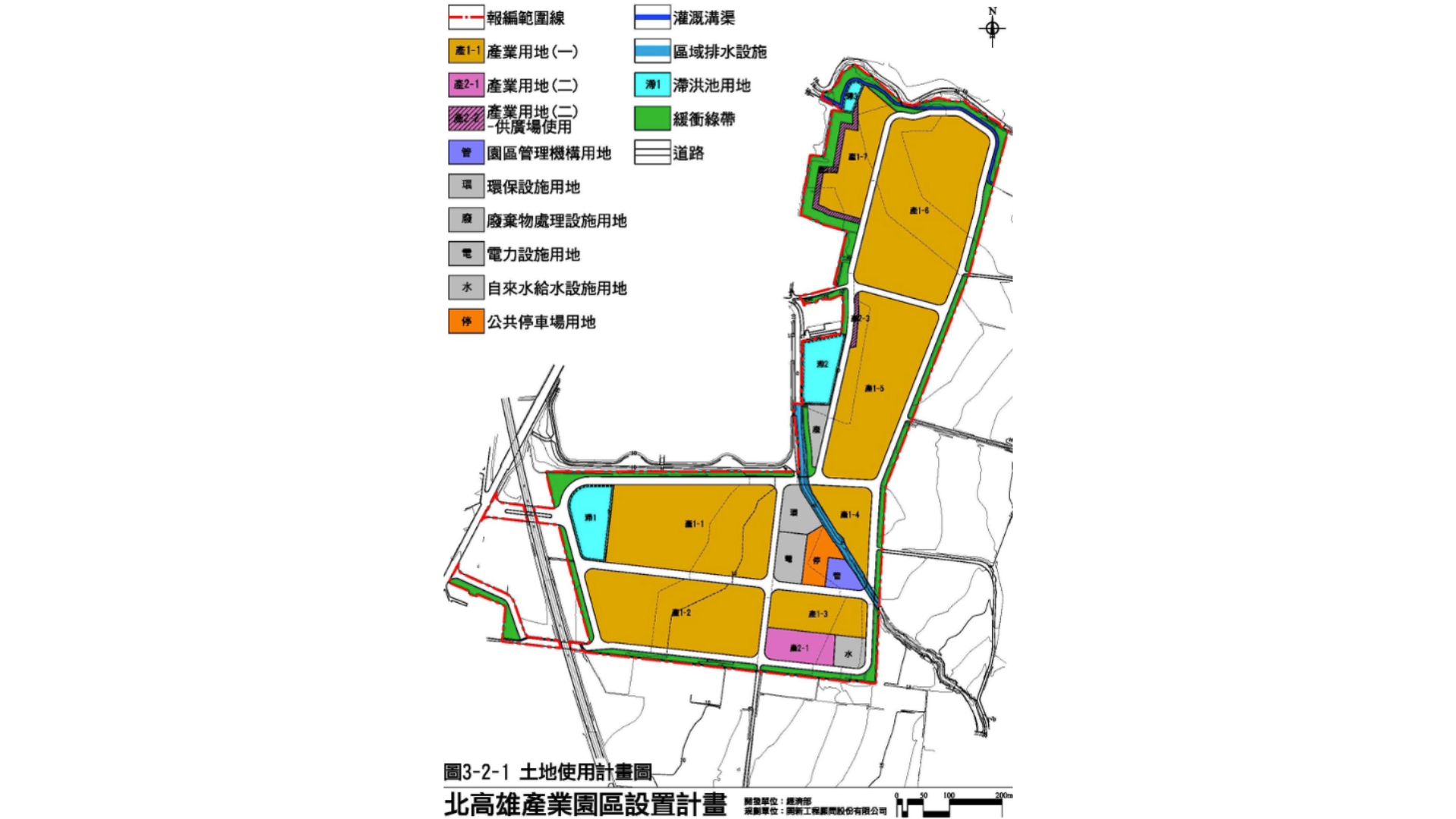

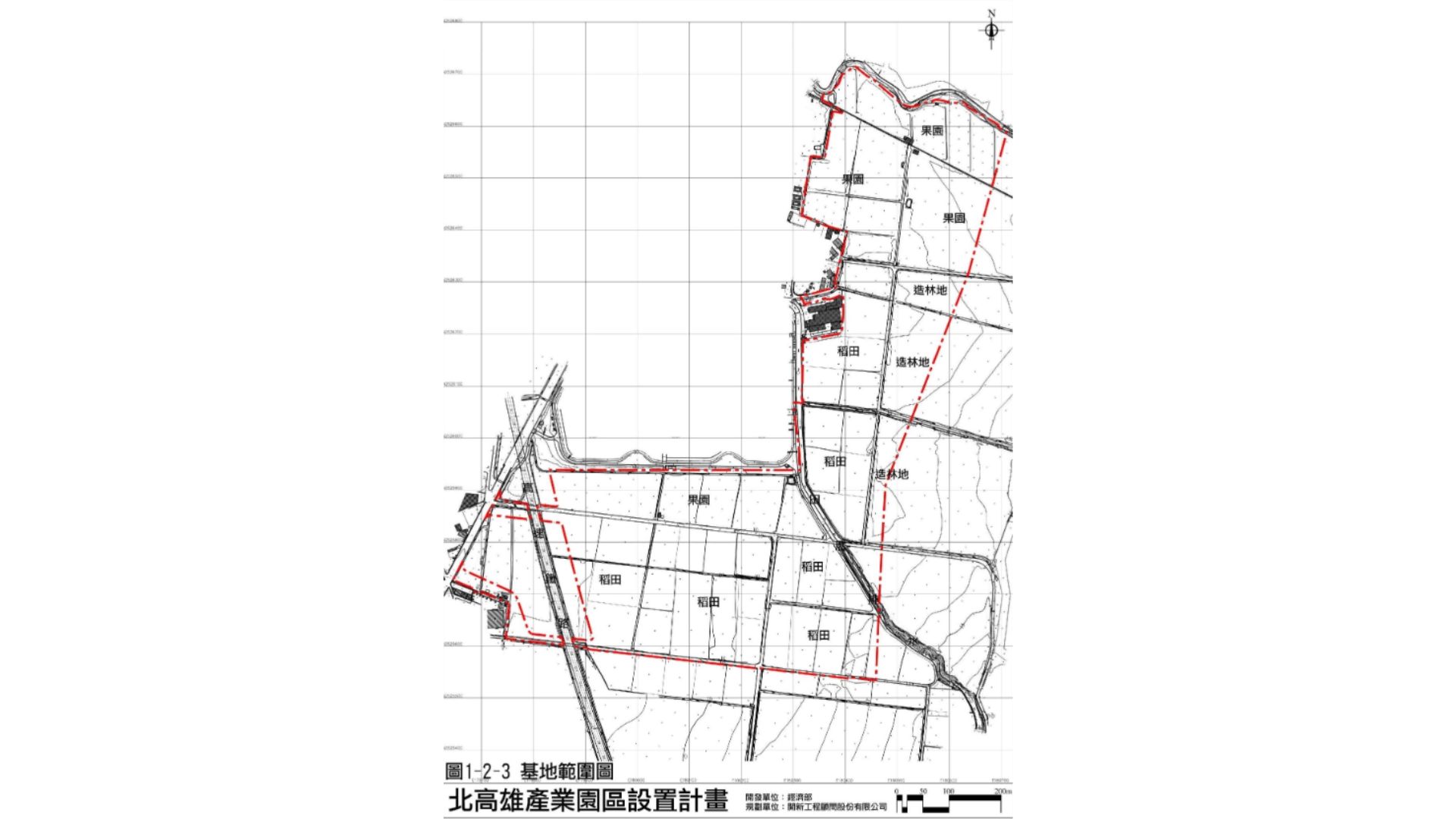

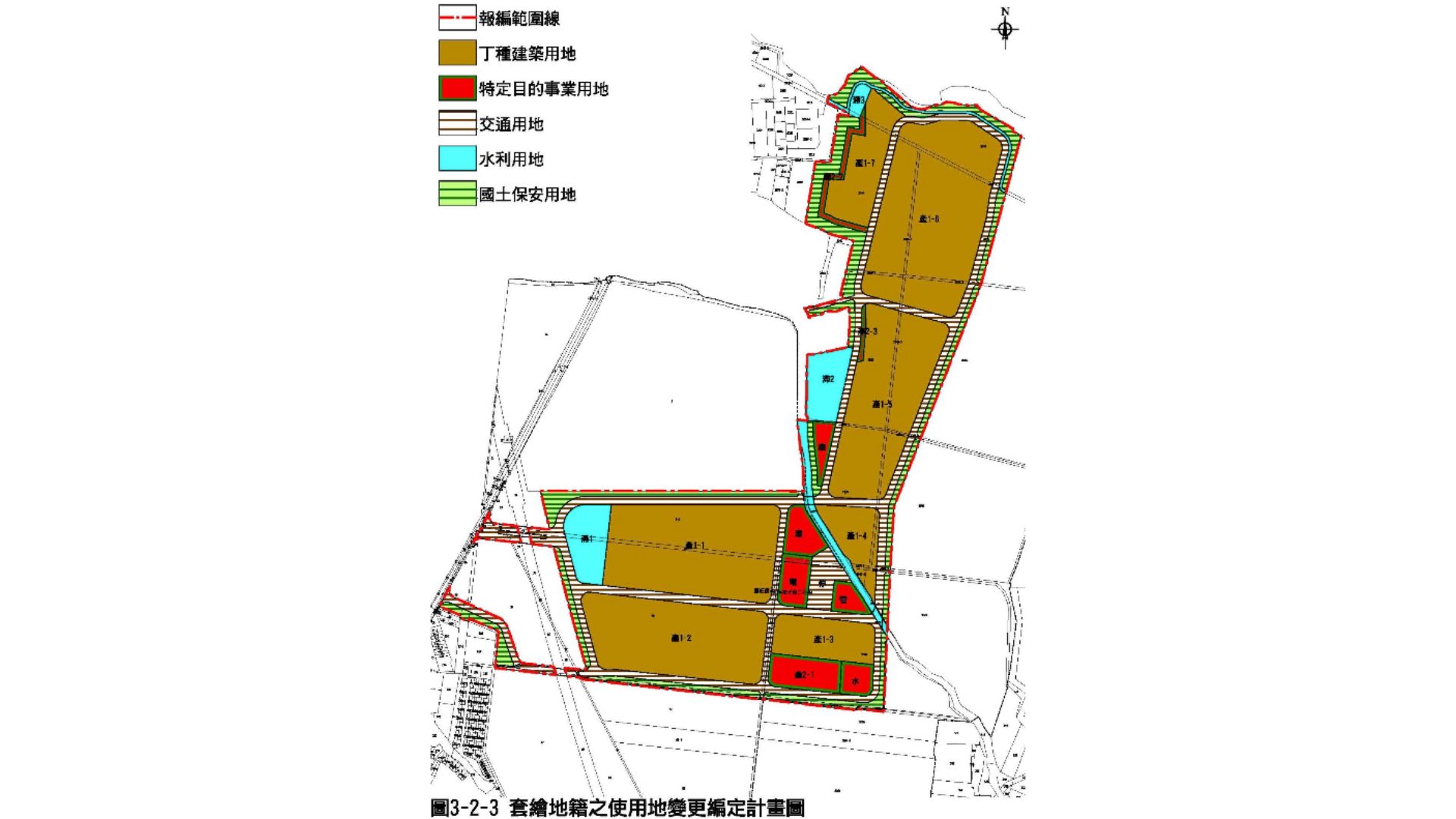

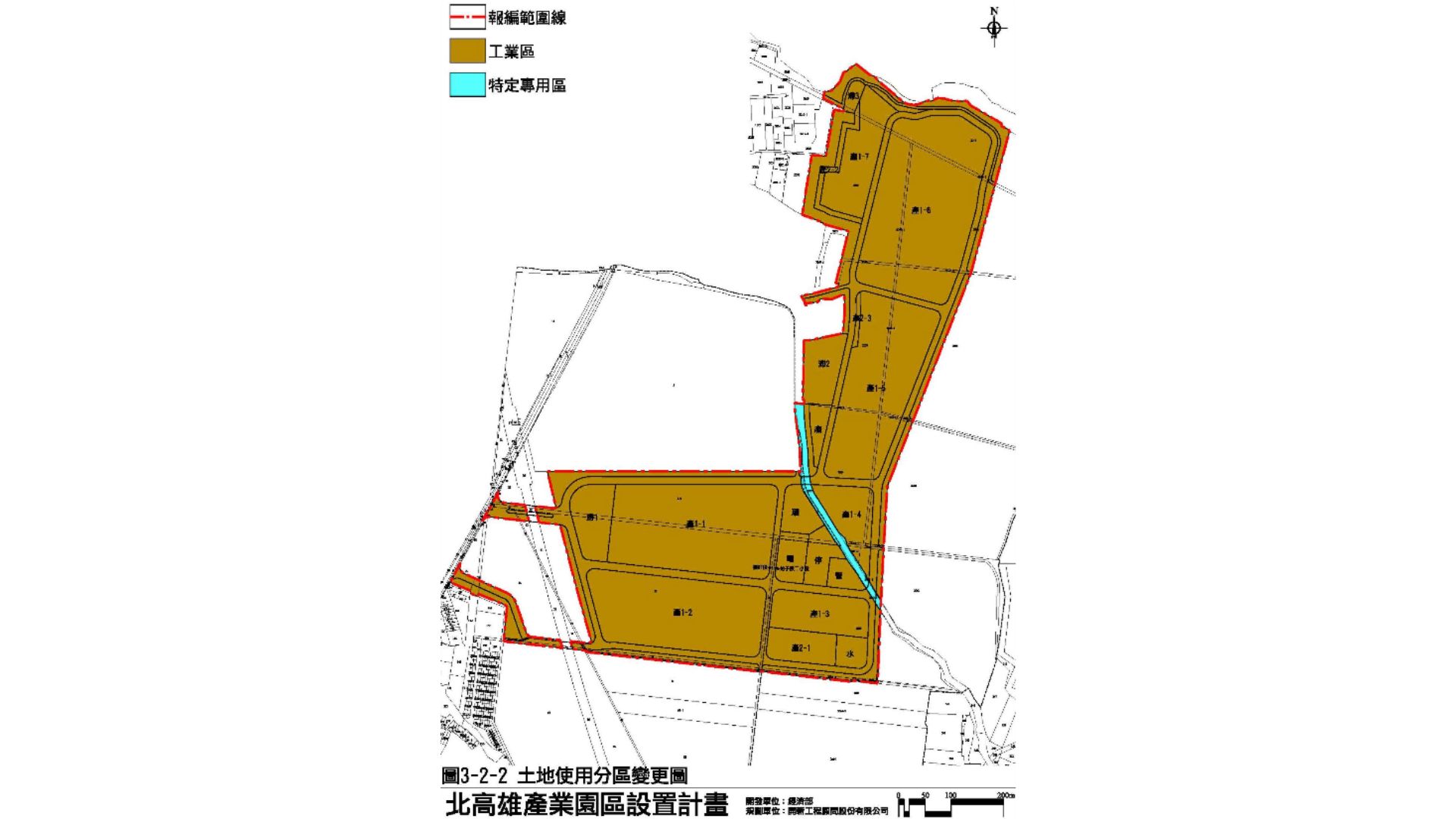

●本基地北臨老公堀排水、東臨可寧衛廢棄物處理中心、南以現況道路為界、西至臨近高速鐵路,計畫範圍內包含岡山區嘉旺段、拕子段二小段等51筆土地,計畫面積為428,731.12㎡。
●本計畫為一期全區施工,無分期分區計畫。
●本計畫於109年啟動園區報編作業,預計111年取得開發許可,並採用公共工程與廠商廠房同步施工方式作業,預計115年底完成園區整體公共工程與招租。
