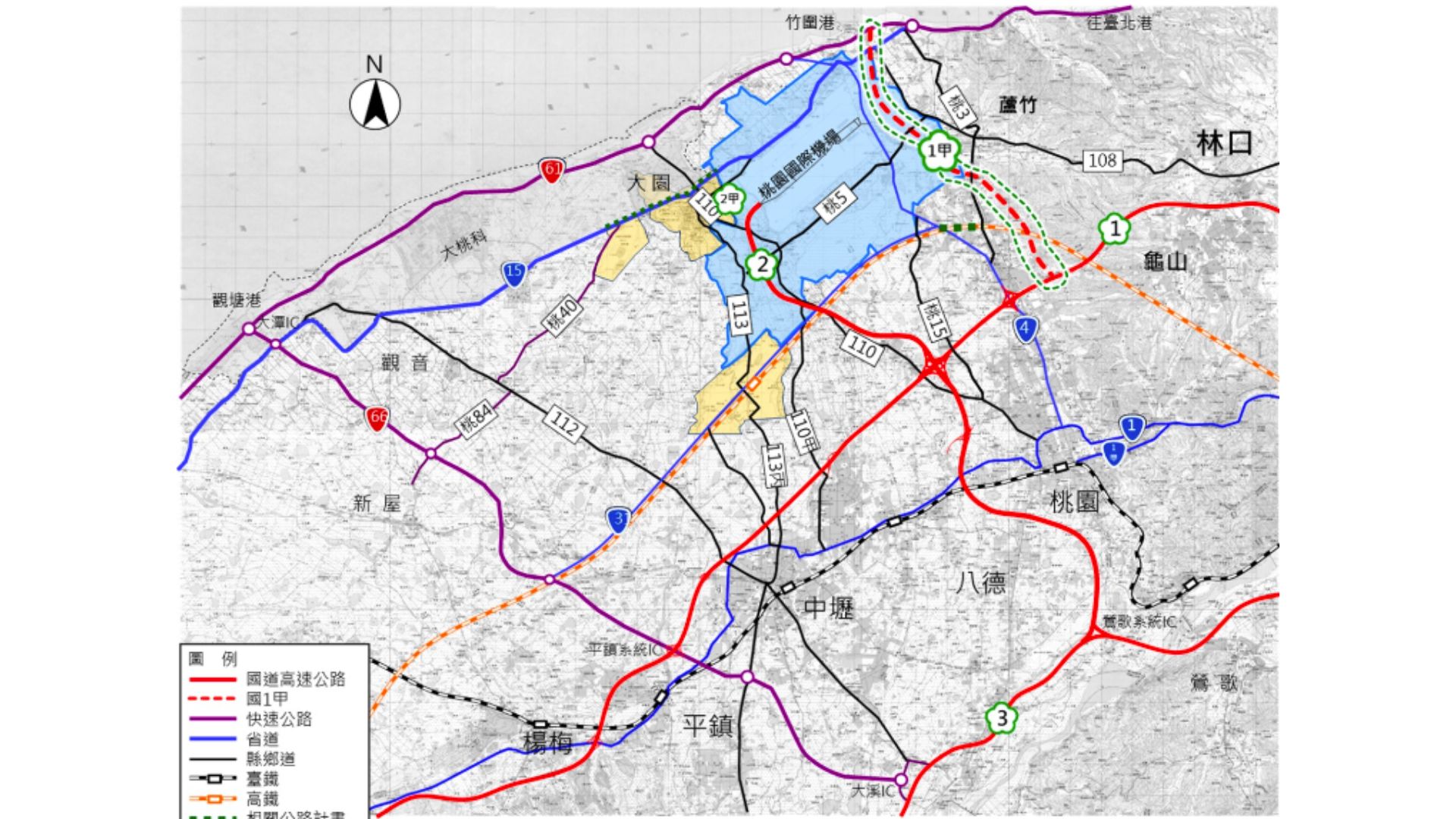

整體計畫概觀

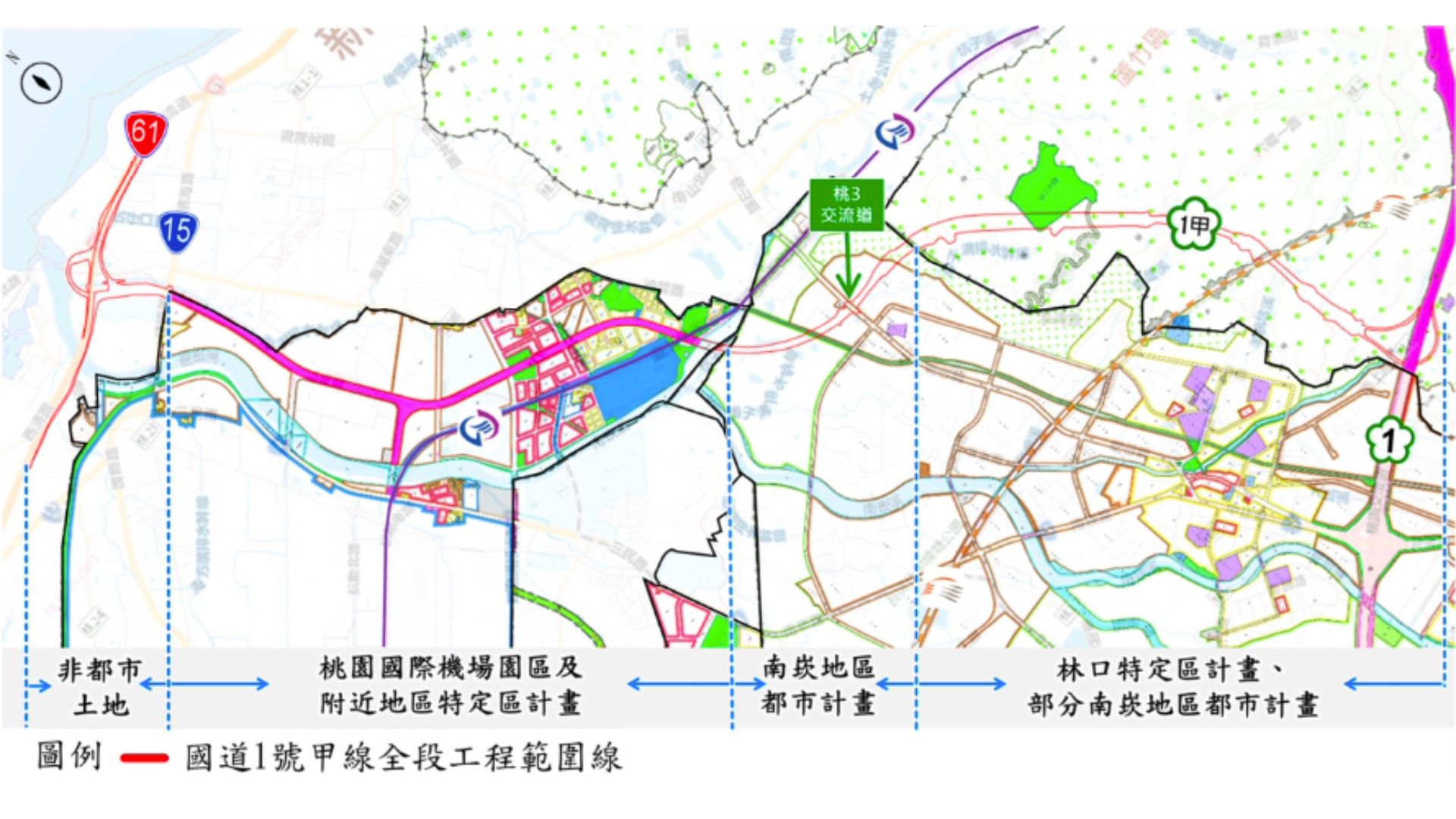

●依交通部99年「國道1號五楊高架路段配合桃園航空城聯外機場北側道路預留銜接點之工程調整事宜」會議結論,99 年起辧理「桃園航空城北側聯外高(快)速公路可行性研究」 ,並於104 年展開工程規劃及環境影響評估作業,因主要功能為聯絡桃園國際機場及國道1號,符合國道條件,爰建議納入國道系統,暫編為國1甲,故推動「國道1號甲線新建工程」(以下簡稱本工程)。
●考量本工程銜接國道1號,通車後匯入重車及貨車可能影響國道1號服務水準,本工程業經環境部公告通過環境影響評估審查及行政院111年函核定,並經交通部113年1月函同意本工程之興辦事業計畫在案。本工程部分廊帶行經南崁地區都市計畫,爰配合本工程新增路權範圍之用地取得需求,辦理本次變更都市計畫。

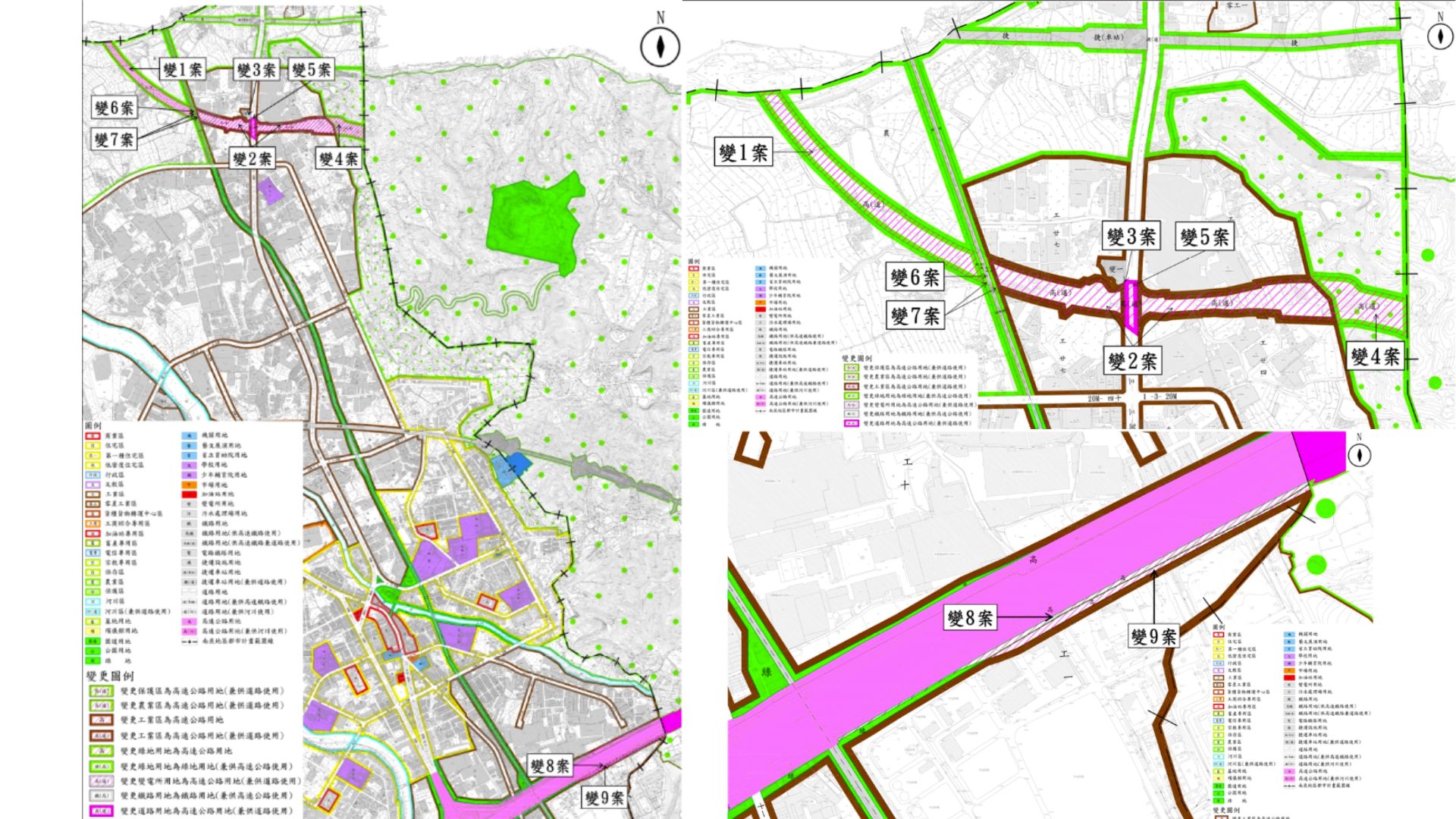

●本工程為行政院核定之國家重大建設,為配合期程,用地取得作業須於114年10月前完成,以利117年9月完工通車。「變更南崁地區主要計畫(第三次通盤檢討)(含都市計畫圖重製)案」考量前開審議進度及書圖內容已具備一定完整性,倘依都市計畫法第26條規定之下次通盤檢討作業期程,尚無法配合本工程用地取得作業之預計於114年10月完成期限,故採個案變更方式辦理。

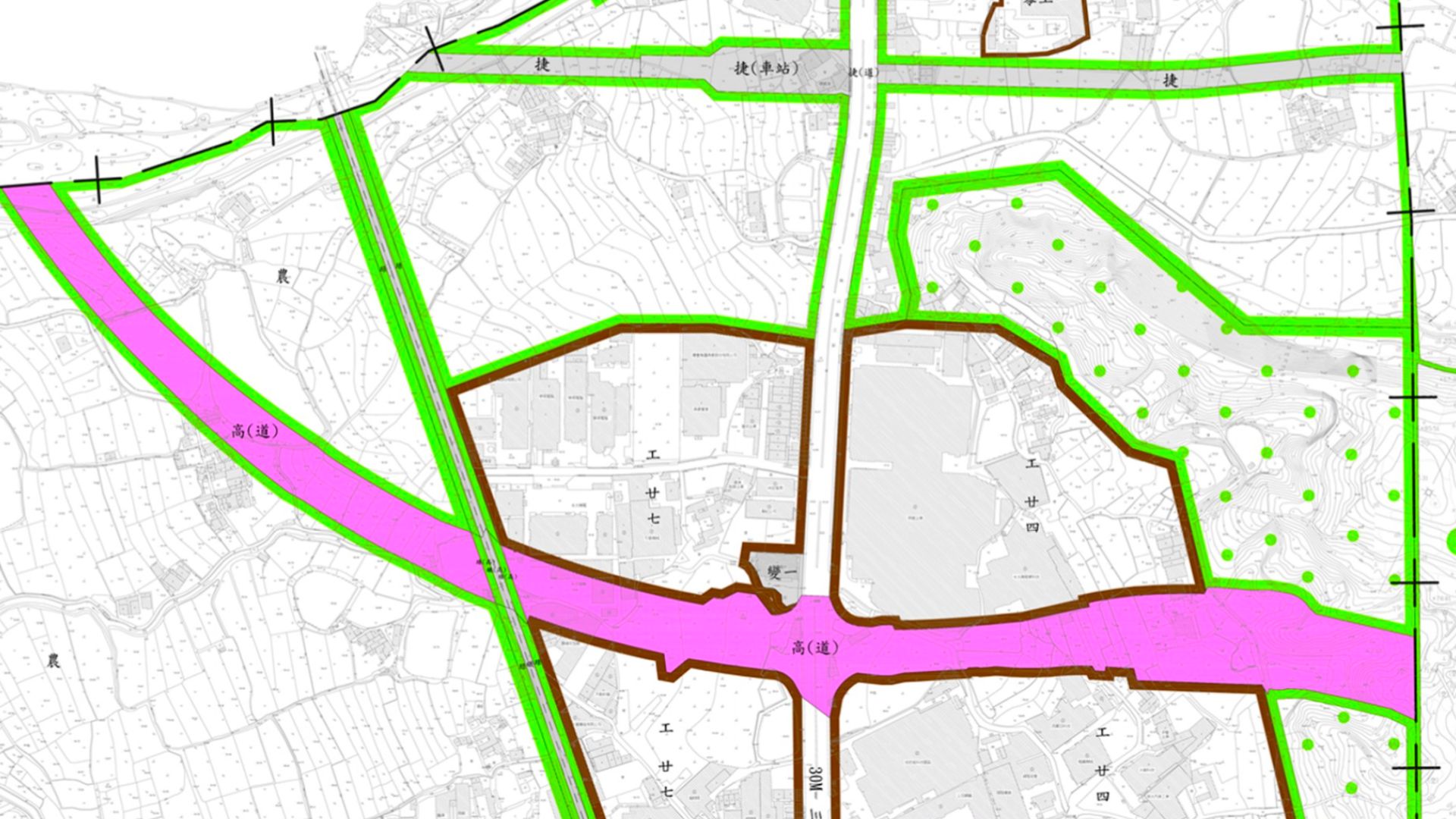

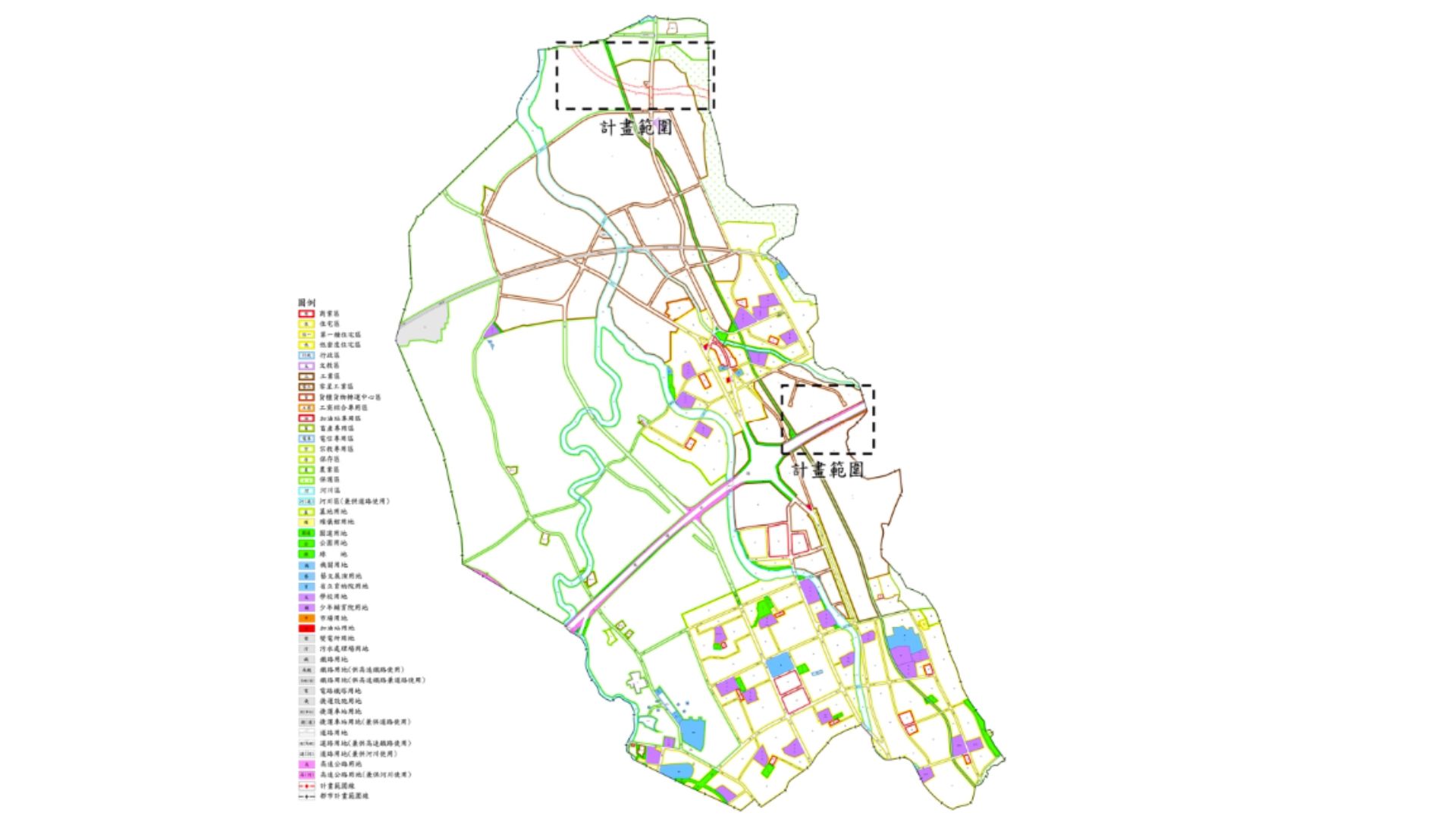

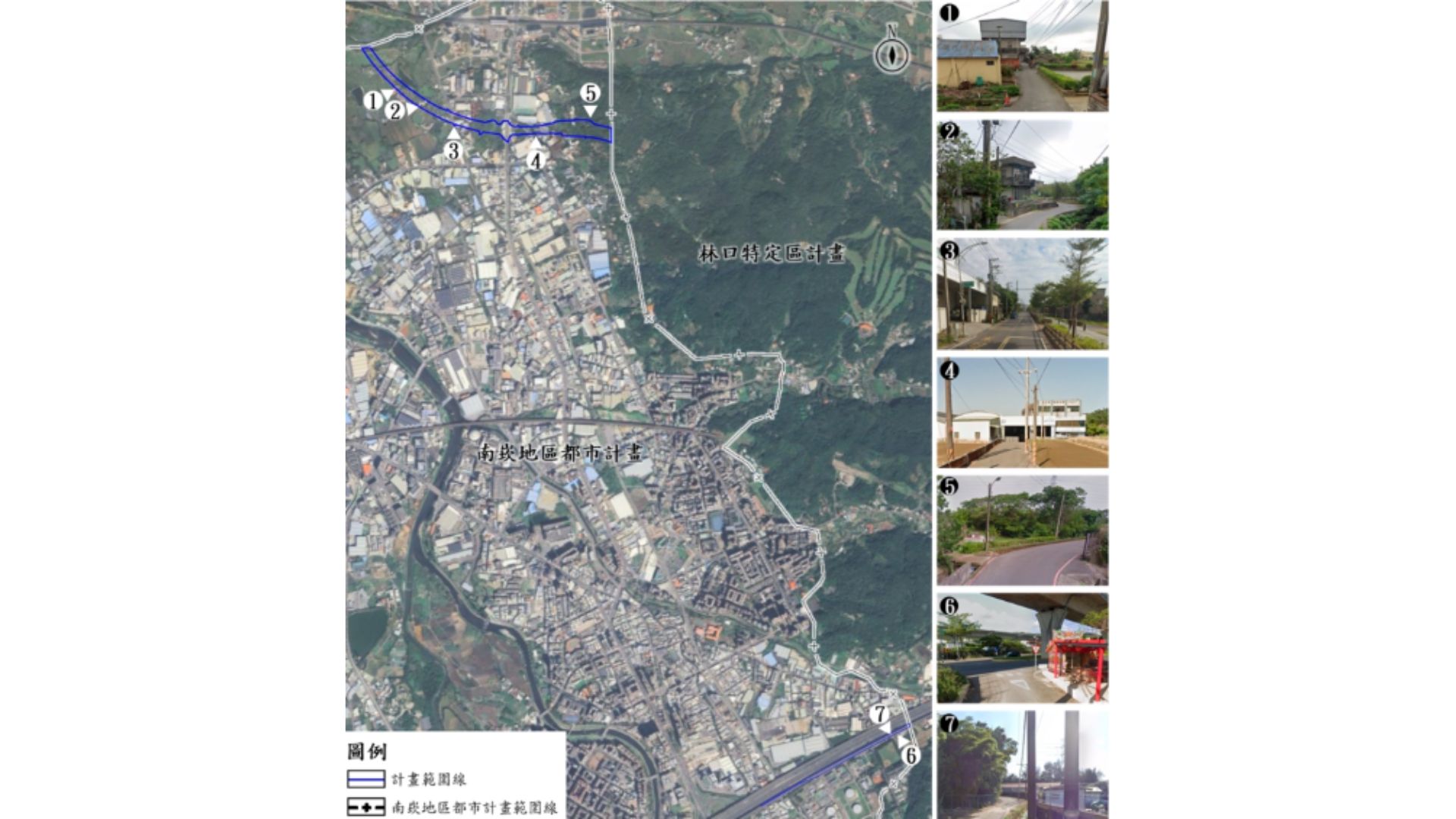

●本計畫範圍涉及桃園市蘆竹區及龜山區,位於南崁地區都市計畫北側及東側,鄰接林口特定區計畫,計畫範圍面積合計約11.71公頃。
●本次變更範圍之公有土地,由交通部高速公路局辦理公地撥用或採協議使用、涉及國營臺灣鐵路股份有限公司土地採申請許可使用,私有土地優先以協議價購方式辦理,協議不成則依法辦理徵收。
